QUI TRÌNH THI CÔNG CHỐNG THẤM CHI TIẾT VÀ HIỆU QUẢ NHẤT TẠI SHQ
Quá trình thi công chống thấm là một phần quan trọng trong quá trình xây dựng ngôi nhà để đảm bảo rằng các khu vực như tường, sàn, và mái không bị thấm nước. Dưới đây là một qui trình thi công chống thấm chi tiết và hiệu quả nhất tại SHQ:
Mục lục bài viết
Chuẩn bị dụng cụ thi công và vật liệu chống thấm
– Dụng cụ thi công gồm: máy hút bụi, máy đục, chổi, rulo, cọ, lưới thủy tinh,…

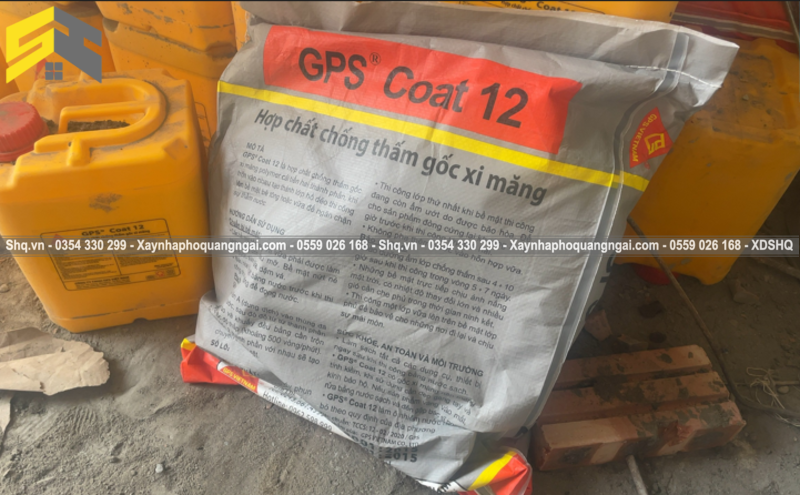

– Vật liệu chống thấm thông dụng như: Kova CT11A, sika top seal 107,GPS Coat 12…
– Một số vật liệu phụ khác xử lý bề mặt, xử lý vị trí cổ ống,chân tường như: Sika flex,GPS® Latex TH……
Xử lý bề mặt cần chống thấm
– Sử dụng máy mài, máy đục hoặc các biện pháp cơ học để vệ sinh, loại bỏ các lớp vữa xi măng, bê tông thừa, … trên bề mặt chống thấm.
– Bề mặt thi công chống thấm phải được trám vá tương đối bằng phẳng, trát lót vị trí tường và bo ghém góc chân tường bằng vữa trộn phụ gia chống thấm như: GPS® Latex TH…, vệ sinh sạch sẽ, không bụi bẩn, dầu mỡ.
– Xử lý vị trí cổ ống trước khi chống thấm bao gồm các ống đã được định vị cố định, vị trí cổ đã khoan rút lõi hoặc chờ sẵn.
– Đặc biệt test nước kết cấu xem kiểm tra và xử lý các vết nứt trước khi chống thấm

Xử lý bề mặt trước khi chống thấm
Thi công chống thấm

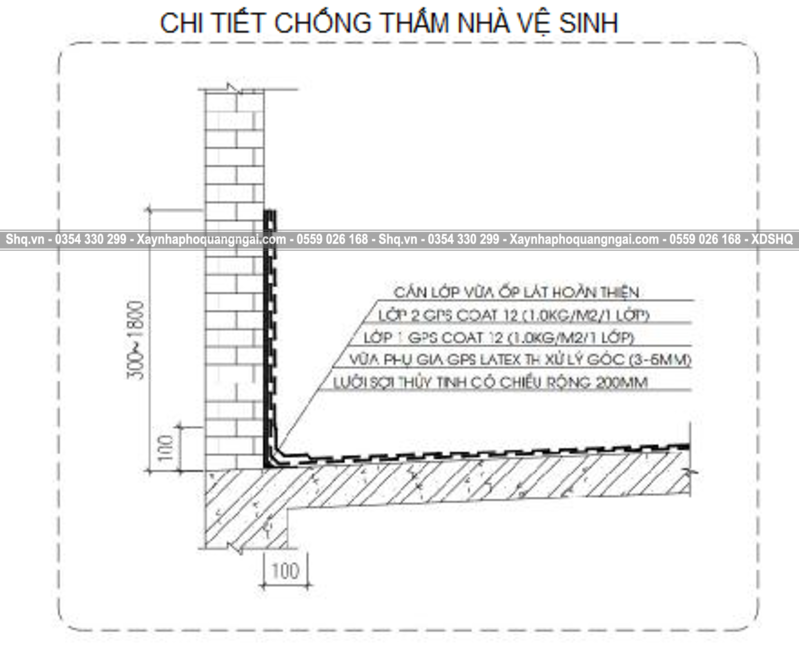

1.Chống thấm sàn mái,nhà vệ sinh
– vệ sinh lại bề mặt, đắp gờ cạnh cửa, căng dây cảnh báo khu vực đang thi công
– Dán lưới thủy tinh dọc sàn, tường kích thước chiều rộng tấm lưới 200mm, Quét lớp
vữa trộn phụ gia GPS Latex TH xử lý góc.

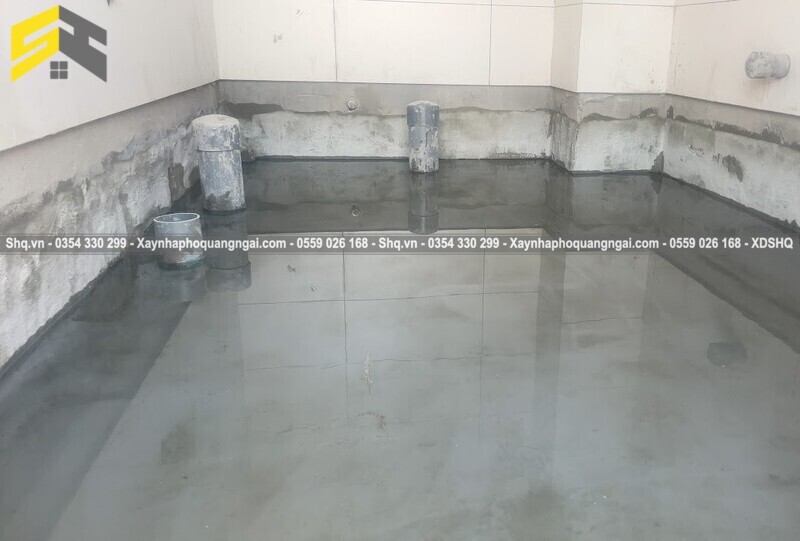

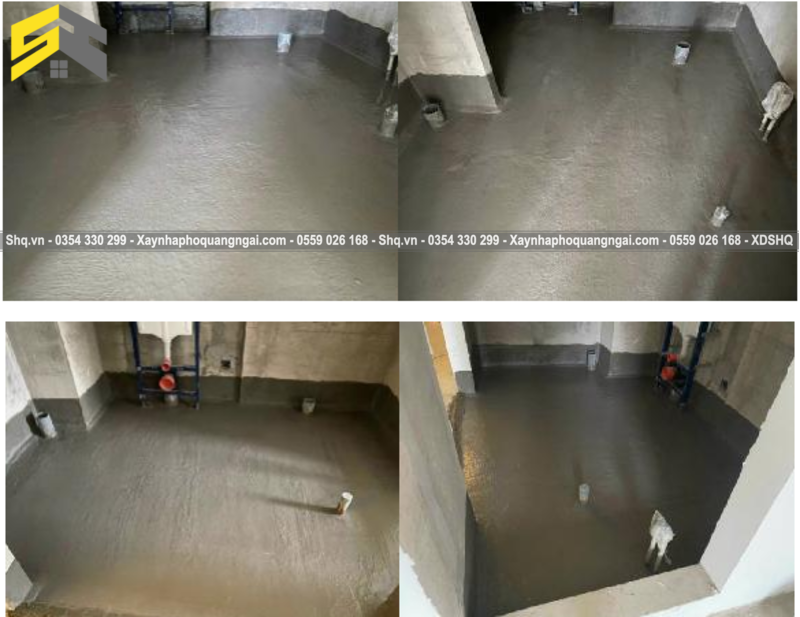

– Thi công lớp chống thấm thứ nhất: Dùng cọ cứng hoặc ru lô thi công lớp chống thấm thứ nhất trực tiếp lên bề mặt bê tông với định mức theo chỉ dẫn tùy loại vật liệu nhà sản xuất kg/m2/lớp. Cuốn cao chân tường 300mm với khu vực chống thấm bình thường. Với khu vực có vòi hoa sen, cuốn cao lên tường 1800mm.

-Thi công lớp chống thấm thứ hai: sau khi lớp thứ nhất khô bề mặt (khoảng 3 – 4h) với mật độ kg/m2/lớp theo chiều vuông góc với lớp thứ nhất để đảm bảo bề mặt được phủ lớp chống thấm dày, đều và không có lỗ chân kim trên bề mặt sàn, chân tường.

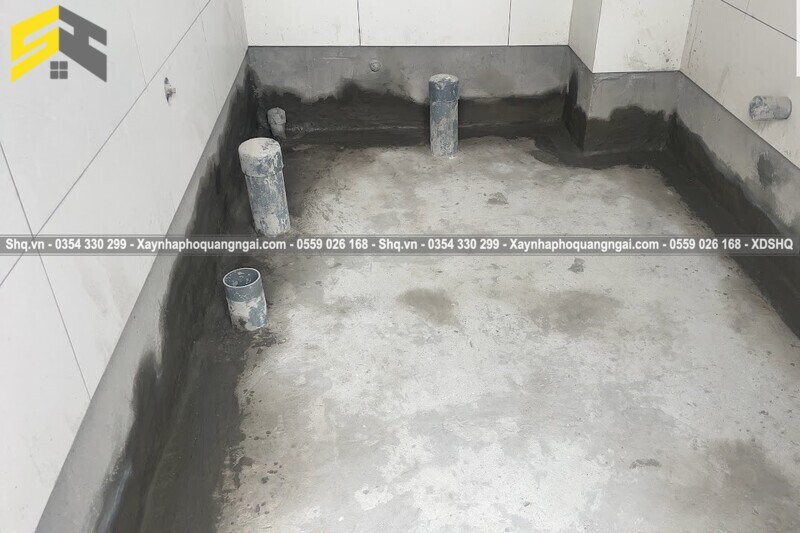

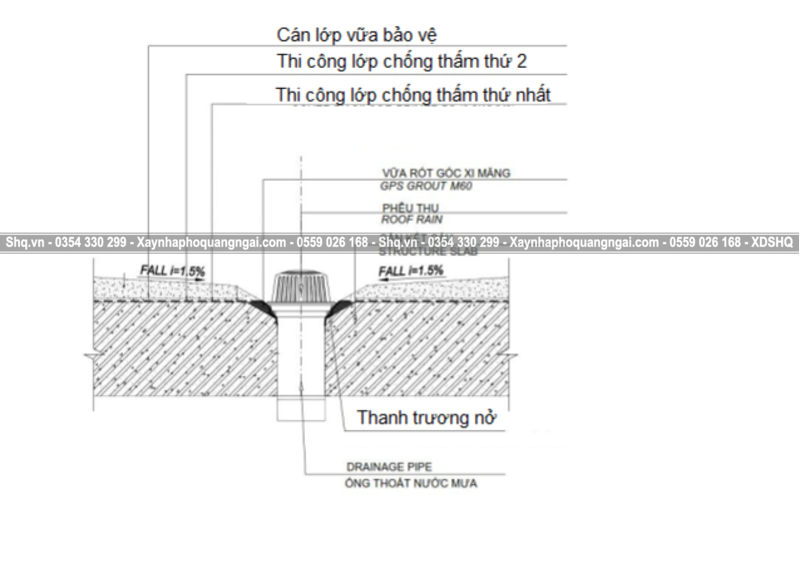

2.Xử lý chống thấm vị trí cổ ống đặt sẵn sàn mái,nhà vệ sinh

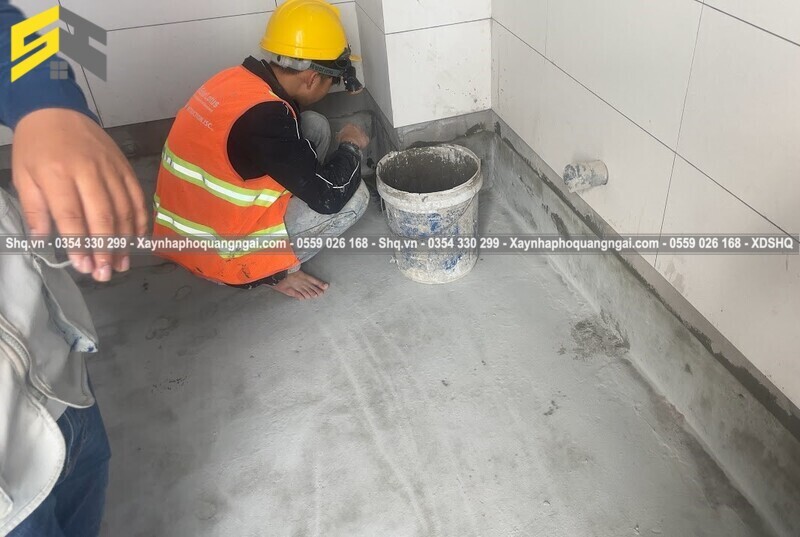

– Tiến hành đục, tẩy miệng các cổ ống theo hình miệng loa rộng 2.5cm sâu 2cm
– Sau đó vệ sinh, hút sách các bụi ở cổ ống
– Trước khi đổ grout thì phải trám kín đáy bằng chất đông kết như sika flex…
– Đổ grout cổ ống và tiến hành quét lớp chống thấm như sàn mái, sàn vệ sinh vén lên cổ ống 10cm

Test nước kiểm tra
– Kiểm tra xử lý dặm vá lại bề mặt lớp chống thấm nếu xuất hiện lỗi do nứt chân chim, phồng
rộp, …
– Trong thời gian vật liệu chống thấm ninh kết phải hạn chế tác động của ánh sáng mặt trời
và gió, tránh tác động ngoại lực lên bề mặt lớp phủ.
– Bảo dưỡng ẩm lớp chống thấm sau 4 – 10 giờ sau khi thi công tối thiểu trong 24 giờ.
– Sau thời gian bảo dưỡng vật liệu khoảng 24 giờ tiến hành công tác test nước: Bơm nước
ngâm kiểm tra trong thời gian 48 giờ (2 ngày), kiểm tra bằng mắt, nếu không thấm, mất nước,
tiến hành tháo nước, nghiệm thu và chuyển giao giai đoạn.
– Sau khi nghiệm thu test nước xong, tiến hành thi công một lớp vữa bảo vệ lên trên bề mặt
lớp màng chống thấm để bảo tác động cơ học trực tiếp lên bề mặt lớp màng chống thấm.

Chuyển bước thi công tiếp theo
– Sau khi nghiệm thu test nước xong, tiến hành thi công một lớp vữa bảo vệ lên trên bề mặt
lớp màng chống thấm để bảo tác động cơ học trực tiếp lên bề mặt lớp màng chống thấm. Và có thể tiến hành thi các công tác tiếp theo như ốp,lát….
Mẫu nhà đẹp
bài viết mới nhất

Xây nhà trọn gói uy tín tại Đức Phổ

Xây nhà trọn gói với chi phí tiết kiệm tại Mộ Đức

Xây nhà trọn gói tại Nghĩa Hành

Xây nhà trọn gói với chi phí tiết kiệm tại Bình Sơn
chia sẻ kinh nghiệm
MỘT SỐ DỰ ÁN ĐÃ HOÀN THÀNH

Thiết kế nhà phố 3 tầng NP3T03
Quy mô: Nhà phố mái bằng 3 tầng 9x7m
Công năng: 1 P. Khách, 1 P. Bếp, 3 P. Ngủ, 4 WC, 1 sân thượng
Chi phí dự kiến: 1.4 tỷ

Thiết kế nhà phố 4 tầng NP4T04
Quy mô: Nhà phố mái bằng 4 tầng 6x11m
Công năng: 1 P. Khách, 1 P. Bếp, 2 P. Ngủ, 4 WC, 1 sân thượng
Chi phí dự kiến: 1 tỷ

Thiết kế biệt thự 2 tầng BT2T01
Quy mô: Mái thái 2 tầng 10×20 m
Công năng: 1 phòng khách, 1 phòng bếp, 3 phòng ngủ, 3 nhà vệ sinh, 1 gara ô tô, 1 phòng SHC, 1 phòng thờ
Chi phí dự kiến: 1.5 tỷ

Thiết kế nhà phố 4 tầng NP4T02
Quy mô: 4 tầng 4×20 m
Công năng: 1 phòng khách, 1 phòng bếp, 3 phòng ngủ, 3 nhà vệ sinh, 1 gara ô tô, 2 sân thượng, 1 phòng SHC, 1 phòng thờ
Chi phí dự kiến: 1.6 tỷ

Thiết kế nhà phố 4 tầng NP4T01
Quy mô: 4 tầng 5×20 m
Công năng: 1 phòng khách, 1 phòng bếp, 4 phòng ngủ, 4 phòng vệ sinh,1 Phòng thờ
Chi phí dự kiến: 1.7 tỷ

Thiết kế nhà phố 3 tầng NP3T01
Quy mô: 3 tầng 5×20 m
Công năng: 1 P. Khách, 1 P. Bếp, 3 P. Ngủ, 4 P. Wc, 1 P. SHC, 1 Gara ô tô
Chi phí dự kiến: 1.8 tỷ

Thiết kế biệt thự 2 tầng BT2T01
Quy mô: Biệt thự 2 tầng 6.5x11m
Công năng: 1 phòng khách, 1 phòng bếp, 3 phòng ngủ, 2 phòng vệ sinh, 1 Phòng thờ
Chi phí dự kiến: 1.1 tỷ

Thiết kế biệt thự 3 tầng BT3T01
Quy mô: Indochine 3 tầng 7.5×20 m
Công năng: 1 phòng khách, 1 phòng bếp, 3 phòng ngủ, 3 nhà vệ sinh, 1 gara ô tô, 1 sân thượng
Chi phí dự kiến: 1.8 tỷ
